Tuotantotie 15 datakeskustontin esirakentaminen

Tällä sivulla kerrotaan GigaVaasa-teollisuusalueelle Vaasaan ja Mustasaareen rakennettavan Microsoftin datakeskuksen esirakentamistöistä.

Urakan asiakas on Microsoft. Destia toimii esirakennustöiden päätoteuttajana.

*

På denna sida beskrivs förberedande byggarbeten för Microsoft datacentret i GigaVaasa industryområde.

Beställaren för entreprenaden är Microsoft. Destia opererar som huvudentreprenör för de förberedande byggarbetena.

Työmaan aikataulu / Tidtabel

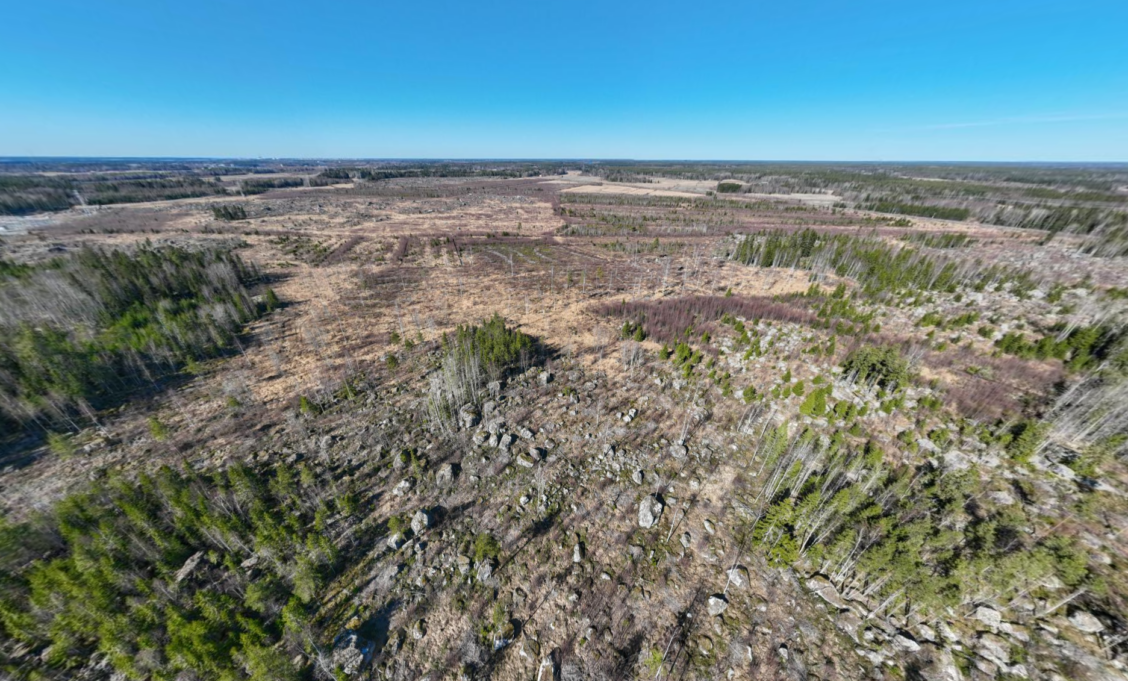

Tontilla on jo alkukesästä tehty valmistelevia töitä. Heinäkuussa alkoivat itse datakeskustontin esirakentamistyöt. Työt alkavat vaiheittain, ja ensimmäisinä työvaiheina ovat työalueen raivaus, työmaateiden rakentaminen, kiviaineksen kuljetus työmaalle, maaperän vahvistaminen sekä ylijäämämaiden siirtäminen työmaan sisällä.

Työmaatoiminnot tulevat myöhemmin laajenemaan. Meluavien työvaiheiden käynnistymisestä tiedotamme erikseen.

*

På tomten har det redan under försommaren utförts preliminära markundersökningar. I juli inleds de egentliga förberedande arbetena för datacentertomten. Arbetena inleds etappvis. De första arbetsfaserna omfattar röjning av arbetsområdet, byggande av arbetsvägar, transport av stenmaterial till arbetsplatsen, förstärkning av marken samt förflyttning av överskottsmassor inom arbetsområdet.

Byggplatsverksamheten kommer senare att utvidgas. Vi informerar separat när de bullrande arbetsfaserna inleds.

Työajat / Arbetstid

Säännöllinen työaikamme ajoittuu ma–su klo 6–22 välille. Työvaihekohtaiset työajat tarkentuvat ja tiedotetaan myöhemmin.

Huomaathan, että vaikka työt alkavat klo 6.00, osa työntekijöistä saapuu paikan päälle aiemmin. Meluamattomia huoltotöitä tehdään tarpeen mukaan kellonajasta riippumatta.

*

Vår ordinarie arbetstid är må–sö kl. 6–22. Arbetstiderna för de olika arbetsfaserna preciseras och meddelas senare.

Observera att även om arbetet börjar kl. 6.00 anländer en del av arbetstagarna till platsen tidigare. Bullerfria servicearbeten utförs vid behov oberoende av tid på dygnet.

Työmaa-alueella liikkuminen on kielletty / Det är förbjudet att röra sig på arbetsplatsområdet

Aidatulla työmaa-alueella ja koneiden läheisyydessä liikkuminen on ehdottoman kiellettyä turvallisuussyistä.

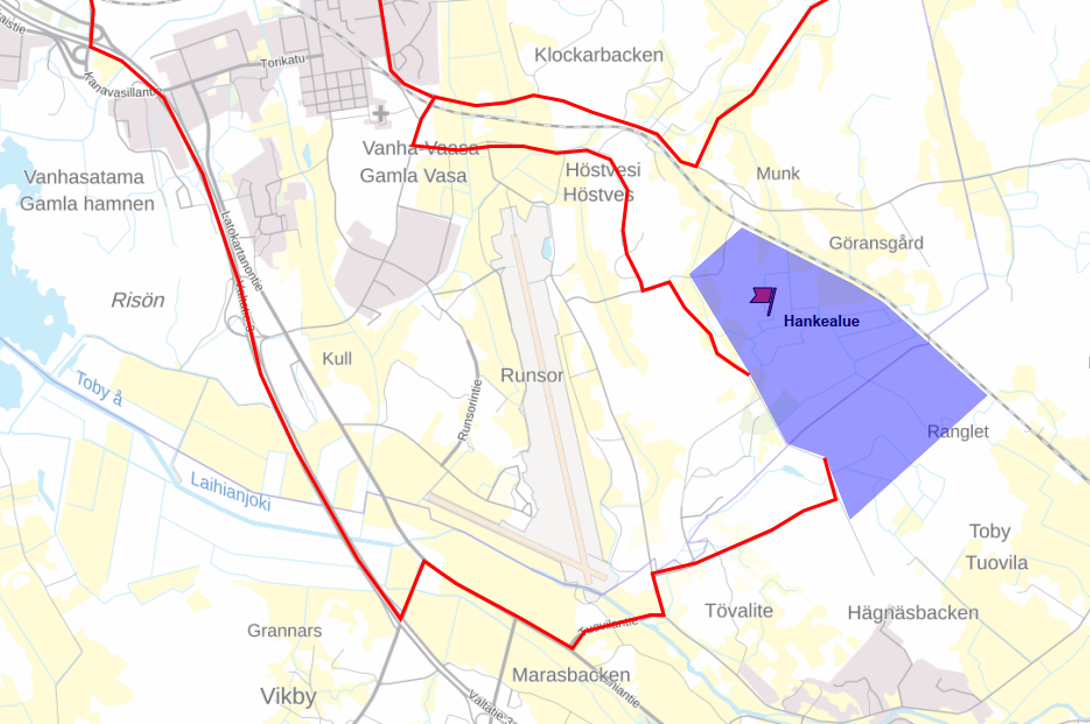

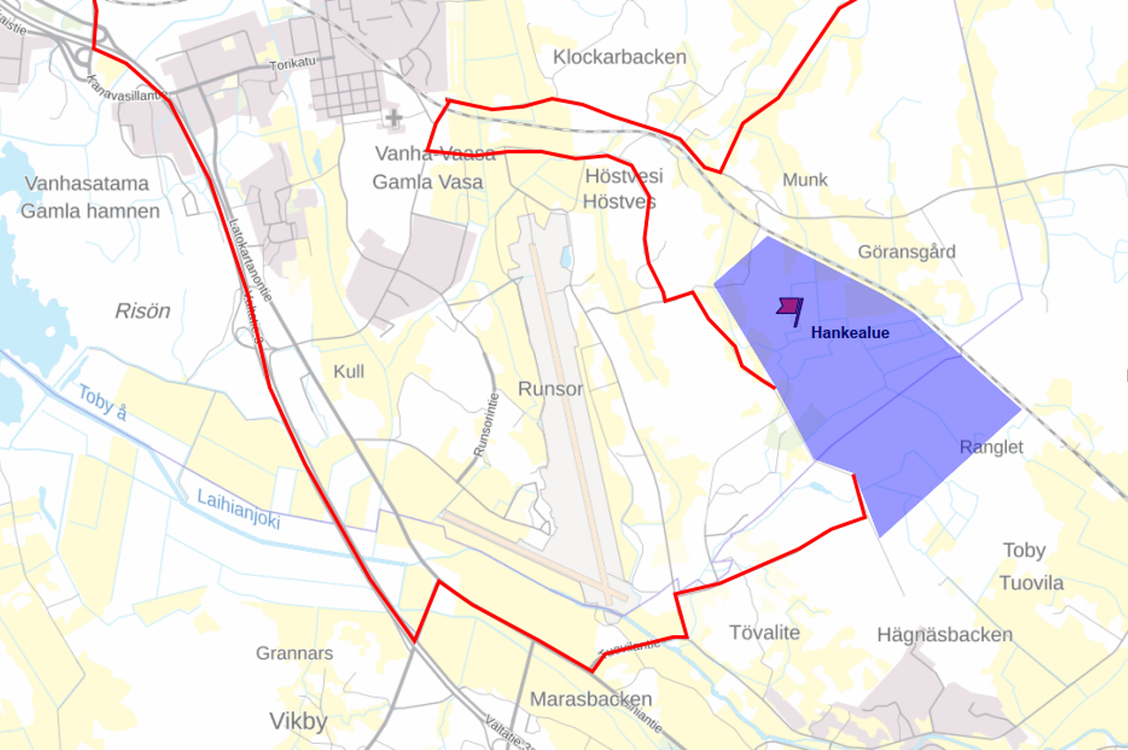

Työmaan vuoksi on odotettavissa liikennemäärien kasvua alueella. Ensivaiheessa työmaaliikenne tulee kulkemaan pääosin Laajametsäntietä, Tuotantotietä ja Logistiikkaväylää pitkin (ks. kuva).

*

Det är absolut förbjudet att röra sig inom det inhägnade arbetsplatsområdet och i närheten av maskiner av säkerhetsskäl.

På grund av byggarbetsplatsen kan trafikmängderna i området förväntas öka. I det första skedet kommer byggtrafiken huvudsakligen att gå längs Långskogsvägen, Produktionsvägen och Logistikleden (se kartan).

Yhteystiedot ja palaute / Kontaktuppgifte och feedback

Voit antaa palautetta työmaan toiminnasta tai ilmoittaa muita havaintoja sähköpostitse osoitteeseen tuotantotie15@destia.fi.

Vastaamme yhteydenottoihin mahdollisimman pian, pääsääntöisesti arkisin klo 8–16 välisenä aikana.

*

Du kan ge feedback om arbetsplatsens verksamhet eller meddela andra observationer via e-post till adressen tuotantotie15@destia.fi.

Vi besvarar kontaktförfrågningar så snart som möjligt, i huvudsak på vardagar mellan kl. 8–16.

Työmaatiedotteet / Arbetsmeddelanden

Kaikki työmaatiedotteet julkaistaan tällä sivulla. Työmaatiedotteita julkaistaan työvaiheista riippuen n. 1–4 kertaa kuukaudessa. Voit halutessasi tilata työmaatiedotteet suoraan sähköpostiisi ilmoittamalla sähköpostiosoitteesi oheisella lomakkeella.

*

Alla projektets arbetsmeddelanden publiceras på denna sida. Om du vill kan du beställa arbetsplatsmeddelandena direkt till din e‑post genom att ange din e‑postadress i det bifogade formuläret.

6.7.2026 Tuotantotie 15 datakeskustontin esirakentaminen alkaa heinäkuussa / Förberedande arbeten på datacentertomten vid Produktionsvägen 15 inleds i juli

Destia aloittaa esirakentamistyöt Microsoftin datakeskustontilla Laajametsän teollisuusalueella heinäkuussa. Tämänhetkisen suunnitelman mukaan työt alkavat heinäkuun puolivälissä.

Tontilla on jo alkukesästä tehty valmistelevia töitä. Heinäkuussa alkavat itse datakeskustontin esirakentamistyöt. Työt alkavat vaiheittain. Ensimmäisinä työvaiheina ovat työalueen raivaus, työmaateiden rakentaminen, kiviaineksen kuljetus työmaalle, maaperän vahvistaminen sekä ylijäämämaiden siirtäminen työmaan sisällä. Työmaatoiminnot tulevat myöhemmin laajenemaan. Meluavien työvaiheiden käynnistymisestä tiedotamme erikseen.

Säännöllinen työaikamme ajoittuu ma–su klo 6–22 välille. Työvaihekohtaiset työajat tarkentuvat ja tiedotetaan myöhemmin.

Urakan asiakas on Microsoft. Destia toimii esirakennustöiden päätoteuttajana.

Pyrimme minimoimaan työmaan aiheuttamat häiriöt. Aidatulla työmaa-alueella ja koneiden läheisyydessä liikkuminen on turvallisuussyistä ehdottoman kiellettyä.

Työmaan vuoksi on odotettavissa liikennemäärien kasvua alueella. Ensivaiheessa työmaaliikenne kulkee pääosin Laajametsäntietä, Tuotantotietä, Kuriiritietä ja Logistiikkaväylää pitkin.

Pahoittelemme töistä mahdollisesti aiheutuvaa häiriötä.

Seuraa projektin etenemistä

Projektin etenemistä voi seurata Destian verkkosivuilla osoitteessa destia.fi/tuotantotie15. Sivuilla julkaistaan työmaatiedotteita n. 1–4 kertaa kuukaudessa.

Voit halutessasi tilata työmaatiedotteet sähköpostiisi antamalla sähköpostiosoitteesi oheisella lomakkeella.

Voit antaa palautetta työmaan toiminnasta tai ilmoittaa muita havaintoja sähköpostitse osoitteeseen tuotantotie15@destia.fi. Toivomme yhteydenottoja matalalla kynnyksellä.

Viikosta 29 (13.7.) alkaen projektiin voi olla yhteydessä myös puhelimitse: suomeksi ja englanniksi numeroon 041 798 2118, ja ruotsiksi numeroon 041 797 8286.

Vastaamme yhteydenottoihin mahdollisimman pian, pääsääntöisesti arkisin klo 8–16 välisenä aikana.

Kiitämme alueen asukkaita jo etukäteen hyvästä yhteistyöstä.

*

Destia inleder de förberedande arbetena på Microsofts datacentertomt på Långskogens industriområde i juli. Enligt den nuvarande planen inleds arbetena i mitten av juli.

På tomten har det redan under försommaren utförts preliminära markundersökningar. I juli inleds de egentliga förberedande arbetena för datacentertomten. Arbetena inleds etappvis. De första arbetsfaserna omfattar röjning av arbetsområdet, byggande av arbetsvägar, transport av stenmaterial till arbetsplatsen, förstärkning av marken samt förflyttning av överskottsmassor inom arbetsområdet. Byggplatsverksamheten kommer senare att utvidgas. Vi informerar separat när de bullrande arbetsfaserna inleds.

Vår ordinarie arbetstid är må–sö kl. 6–22. Arbetstiderna för de olika arbetsfaserna preciseras och meddelas senare.

Beställaren för entreprenaden är Microsoft. Destia opererar som huvudentreprenör för de förberedande arbetena.

Vi strävar efter att minimera de störningar som byggarbetsplatsen orsakar. Av säkerhetsskäl är det absolut förbjudet att röra sig inom det inhägnade arbetsplatsområdet och i närheten av maskinerna.

Trafikmängderna i området förväntas öka. I det första skedet kommer byggtrafiken att gå längs Långskogsvägen, Produktionsvägen, Kurirvägen och Logistikleden.

Vi beklagar eventuella störningar som arbetena kan orsaka.

Följ projektets framskridande

Projektets framskridande kan följas på Destias webbplats på adressen destia.fi/tuotantotie15. På sidan publiceras arbetsplatsmeddelanden cirka 1–4 gånger per månad.

Om du vill, kan du beställa arbetsplatsmeddelanden till din e‑post genom att ange din e‑postadress i det bifogade formuläret.

Du kan ge respons på byggarbetsplatsens verksamhet eller anmäla andra observationer per e‑post till adressen tuotantotie15@destia.fi. Vi hoppas att ni kontaktar oss utan tröskel.

Från och med veckan 29 (13.7.) kan projektet även kontaktas per telefon: på finska och engelska på nummer 041 798 2118, och på svenska på nummer 041 797 8286.

Vi besvarar kontaktförfrågningar så snart som möjligt, i huvudsak på vardagar mellan kl. 8–16.

Vi tackar redan på förhand områdets invånare för ett gott samarbete.
