Vihdin datakeskustontin esirakentaminen

Tällä sivulla kerrotaan Vihdin Rostiin rakennettavan Microsoftin datakeskuksen esirakentamistöistä. Työt sisältävät kaivutöitä, louhintaa, louheenmurskausta ja -ajoa, kallioporausta, paalutusta ja massanvaihtoa. Tervetuloa seuraamaan hankkeen viestintää!

Destia toimii maanrakennustöiden pääurakoitsijana. Tämän lisäksi alueella ja sen ulkopuolella toimii muita urakoitsijoita.

Samanaikaisesti ovat rakenteilla datakeskukset Kirkkonummelle ja Espooseen.

Työmaan aikataulu

Työt alkoivat keskiviikkona 3.9.2024 työalueen aitaamisella ja työmaatoimiston perustamistöillä. Destian työt alueella kestävät tämänhetkisen arvion mukaan loppuvuoteen 2026.

Työajat

Säännöllinen työaikamme on ma–pe klo 6–22, lauantaisin tarvittaessa klo 7–18.

Huomaathan, että vaikka työt alkavat klo 6.00 tai 7.00, osa työntekijöistä saapuu paikan päälle aiemmin. Lumisina talvina aurausta tehdään tarpeen mukaan kellonajasta riippumatta.

Melua aiheuttavien töiden työajat ovat seuraavat:

TyövaiheTyöajatHuomiot
kallioporausarkisin ma–pe klo 7–21, pois lukien arkipyhät
räjäytystyötarkisin ma–pe klo 8–18, pois lukien arkipyhätRäjäytystöiden alkuvaiheessa ajoittain Turuntien (vt 1) liikenteen pysäyttämistä tontin kohdalla. Paikalla on liikenteenohjaus. Pysäytyksiä on arkisin ma–to klo 9–15 välisenä aikana. Pysäytyksen kesto on n. 5–10 min.

Räjäytysten aikaan myös liikkumista Rostintiellä ja Kattilamäentiellä saatetaan rajoittaa.

Myöhemmin räjäytystöiden edetessä niitä tehdään ma–pe klo 8–18 välisenä aikana. Ennen räjäytystä soitetaan lyhyt äänimerkki.
rikotusarkisin ma–pe klo 8–18, pois lukien arkipyhät
porapaalutusarkisin ma–pe klo 7–21, pois lukien arkipyhät
kuljetukset ja kuormauksetarkisin ma–pe klo 6–22, pois lukien arkipyhät ja lauantaisin klo 7–18 pois lukien pyhäpäivät
murskausarkisin klo 7–21, pois lukien arkipyhät ja lauantaisin klo 9–15, kun etäisyys herkkään kohteeseen yli 500 metriä, pois lukien pyhät1.5.–31.8. ei murskausta lauantaisin eikä alle 500 metrin päässä herkistä kohteista.

Louhinta (räjäytystyöt)

Räjäytystöitä tehdään arkisin ma–pe klo 8–18, pois lukien arkipyhät. Räjäytystöiden alkuvaiheessa ajoittain Turuntien (vt 1) liikenteen pysäyttämistä tontin kohdalla. Paikalla on liikenteenohjaus.

Pysäytyksiä on arkisin ma–to klo 9–15 välisenä aikana. Pysäytyksen kesto on n. 5–10 min. Räjäytysten aikaan myös liikkumista Rostintiellä ja Kattilamäentiellä saatetaan rajoittaa.

Myöhemmin räjäytystöiden edetessä niitä tehdään ma–pe klo 8–18 välisenä aikana. Ennen räjäytystä soitetaan lyhyt äänimerkki.

Voit tilata tekstiviesti-ilmoitukset räjäytyksistä puhelimeesi ilmoittamalla puhelinnumerosi tällä lomakkeella: https://forms.microsoft.com/e/yPXskZf7As

Työmaa-alueella liikkuminen on kielletty

  • Työmaa-alueella ja koneiden läheisyydessä liikkuminen on ehdottoman kiellettyä turvallisuussyistä
  • Alueella on vartiointi, kameravalvonta ja työmaa on aidattu
  • Toivomme ilmoituksia alueella havaitusta poikkeavasta toiminnasta alueella matalalla kynnyksellä osoitteeseen vihtidc(at)destia.fi

Palaute

Voit antaa palautetta työmaan toiminnasta tai ilmoittaa muita havaintoja sähköpostitse osoitteeseen vihtidc(at)destia.fi. Vastaamme palautteisiin mahdollisimman pian, arkisin klo 7 – 15 välillä.

Työmaatiedotteet

30.10.2024 Ajankohtaista Vihdin työmaalla

Työmaa-alue muodostuu

Työmaalle on lokakuun aikana perustettu työmaatukikohta, jonka lisäksi alueelle on rakennettu työmaateitä sekä tehty alueiden aitausta. Räjäytys- ja maaleikkaustyöt on aloitettu.

Lähiviikkoina työmaalla jatketaan työmaateiden rakentamista ja valmistellaan alueen pohjoisreunalla olevaa paalulaatan aluetta marraskuussa alkavaa paalutusta varten. Lisäksi aloitetaan kiviainesten murskaus täyttötöitä varten.

Louhinnat etenevät

Louhinnat etenevät vanhan Kattilamäentien eteläpuolelta kohti pohjoista. Myös Kattilamäentien pohjoispuolelta on tarkoitus aloittaa louhinta lähiviikkoina. Louhintatöitä tehdään alueella koko työmaan ajan. Keväällä louhintojen painopiste siirtyy kohti alueen itäreunaa. Räjäytyksiä tehdään arkena ma-pe klo 8-18 välillä.

Liity päiväkohtaisten räjäytysilmoitusten tekstiviestilistalle lomakkeella: https://forms.microsoft.com/e/yPXskZf7As

Muistutamme, että työmaa-alueella liikkuminen on turvallisuussyistä ehdottomasti kiellettyä.

Työmaahan liittyviä kysymyksiä ja palautteita voi osoittaa sähköpostiosoitteeseen vihtidc@destia.fi

Mukavaa syksyn jatkoa!

29.10.2024 Murskaustyöt käynnistyvät viikolla 44

Aloitamme Vihdin datakeskustontin työmaalla kiviaineksen murskauksen keskiviikkona 30.10.

Murskausta tehdään arkisin klo 7-21 sekä tarvittaessa lauantaisin klo 9-15 välisenä aikana, pois lukien pyhät. Murskaus aiheuttaa lähialueelle melua.

Murskaustöitä tehdään tämänhetkisen arvion mukaan huhtikuuhun 2026 saakka. Samanaikaisesti käytössä on 1-2 murskainta.

Huom. Työmaan lähialueella tehdään tarpeen mukaan tienpitotöitä, kuten jyräystä ja talvitöitä, myös viikonloppuisin.

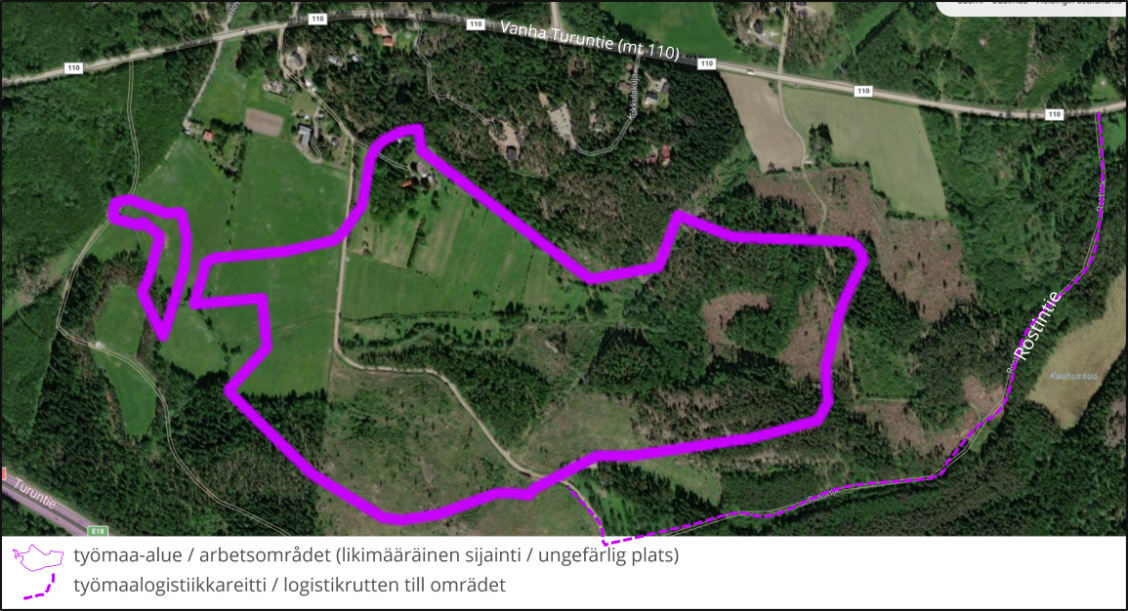

Lisäksi aloitamme viikkojen 44-45 aikana uuden väliaikaisen työmaaliittymän rakentamisen. Työt käynnistyvät liikennejärjestelyillä, esim. nopeusrajoituksen laskemisella. Väliaikaisen työmaaliittymän sijainti on esitetty alla olevassa kuvassa.

Kartta, jossa näkyy Vanhalle Turuntielle rakennettava väliaikainen työmaaliittymä sekä Rostintie. Kuvassa näkyy myös datakeskustontin rajat.
11.10.2024 Louhintatyöt datakeskustontilla ovat käynnistyneet – tilaa tekstiviesti-ilmoitukset räjäytyksistä

Vihdin datakeskustontilla on jo aloitettu ensimmäiset räjäytystyöt. Asukkailla on mahdollisuus
tilata tekstiviesti-ilmoitukset päivien räjäytysaikatauluista. Tekstiviesti-ilmoitukset voi tilata
ilmoittamalla puhelinnumeronsa tällä lomakkeella:
https://forms.microsoft.com/e/yPXskZf7As.

Jos et enää jossain vaiheessa halua vastaanottaa tekstiviesti-ilmoituksia, ilmoita siitä
sähköpostitse osoitteeseen vihtidc@destia.fi.

Pahoittelemme, että numeronsa aiemmin ilmoittaneet eivät ole vielä saaneet yhtäkään
viestiä. Tilannetta korjataan parhaillaan, ja järjestelmä on käytössä mahdollisimman pian. Jos
olet jo ilmoittanut numerosi lomakkeella, sitä ei tarvitse tehdä uudelleen.

Räjäytystöiden aikataulu

Räjäytystöitä tehdään arkisin ma–pe klo 8–18, pois lukien arkipyhät. Räjäytystöiden
alkuvaiheessa ajoittain Turuntien (vt 1) liikenteen pysäyttämistä tontin kohdalla. Paikalla on
liikenteenohjaus. Pysäytyksiä on arkisin ma–to klo 9–15 välisenä aikana. Pysäytyksen kesto on
n. 5–10 min.

Räjäytysten aikaan myös liikkumista Rostintiellä ja Kattilamäentiellä saatetaan rajoittaa.

Myöhemmin räjäytystöiden edetessä niitä tehdään ma–pe klo 8–18 välisenä aikana. Ennen
räjäytystä soitetaan lyhyt äänimerkki.

Louhintatyöt alueella kestävät tämänhetkisen arvion mukaan toukokuuhun 2026.

Pahoittelemme töistä aiheutuvaa mahdollista häiriötä!

27.9.2024 Meluavat työt käynnistyvät ma 30.9. datakeskustontilla

Destia aloittaa meluavat työt Vihdin datakeskustontilla maanantaina 30.9. Ensimmäisenä aloitetaan kallioporaus. Meluavien töiden työajat ovat seuraavat:

  • kallion poraaminen: arkisin ma–pe klo 7–21, pois lukien arkipyhät
  • räjäytystyöt: arkisin ma–pe klo 8–18, pois lukien arkipyhät
    Räjäytystöiden alkuvaiheessa ajoittain Turuntien (vt 1) liikenteen pysäyttämistä tontin kohdalla. Paikalla on liikenteenohjaus.

    Pysäytyksiä on arkisin ma–to klo 9–15 välisenä aikana. Pysäytyksen kesto on n. 5–10 min. Räjäytysten aikaan myös liikkumista Rostintiellä ja Kattilamäentiellä saatetaan rajoittaa.

    Myöhemmin räjäytystöiden edetessä niitä tehdään ma–pe klo 8–18 välisenä aikana. Ennen räjäytystä soitetaan lyhyt äänimerkki.
  • rikotus: arkisin ma–pe klo 8–18, pois lukien arkipyhät
  • porapaalutus: arkisin ma–pe klo 7–21, pois lukien arkipyhät
    kuljetukset ja kuormaukset: arkisin ma–pe klo 6–22, pois lukien arkipyhät ja lauantaisin klo 7–18 pois lukien pyhäpäivät
  • murskaus: arkisin klo 7–21, pois lukien arkipyhät ja lauantaisin klo 9–15, kun etäisyys herkkään kohteeseen yli 500 metriä, pois lukien pyhät. 1.5.–31.8. ei murskausta lauantaisin eikä alle 500 metrin päässä herkistä kohteista.

    Muiden, ei-meluavien töiden säännöllinen työaika on ma–pe klo 6–22, lauantaisin tarvittaessa klo 7–18. Meluavat työt vaihtavat paikkaa tontin sisällä projektin edetessä. Eniten melua aiheuttava ajanjakso on 10/2024–5/2025. Toivomme asukkaiden olevan meihin yhteydessä matalalla kynnyksellä, mikäli jokin mietityttää.


Työmaaliikennettä varten erillinen työmaaliittymä

Aiemmin, syyskuun 2024 alussa tiedotetusta poiketen, väliaikaista Rostintietä ei tulla pysyvästi käyttämään työmaan logistiikkareittinä. Työmaa on saanut luvan työmaaliittymän rakentamiseen datakeskustontilta Vanhalle Turuntielle (mt 110). Työmaaliittymä otetaan käyttöön marraskuun aikana. Sen valmistumiseen asti työmaaliikenne kulkee väliaikaista Rostintietä pitkin. Paikalla on jatkuva liikenteenohjaus työmaaliittymän valmistumiseen asti.

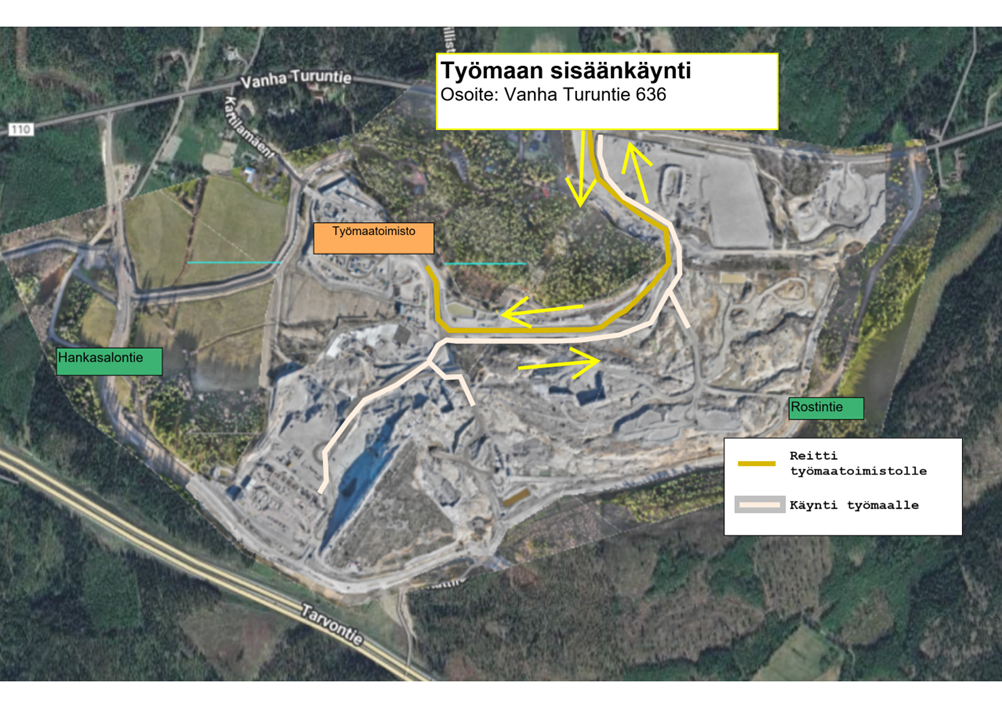

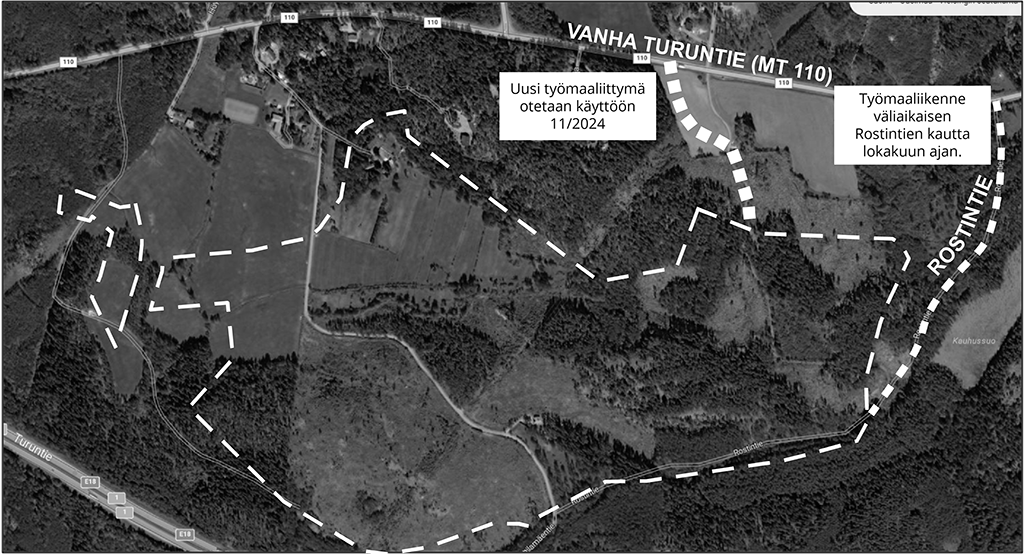

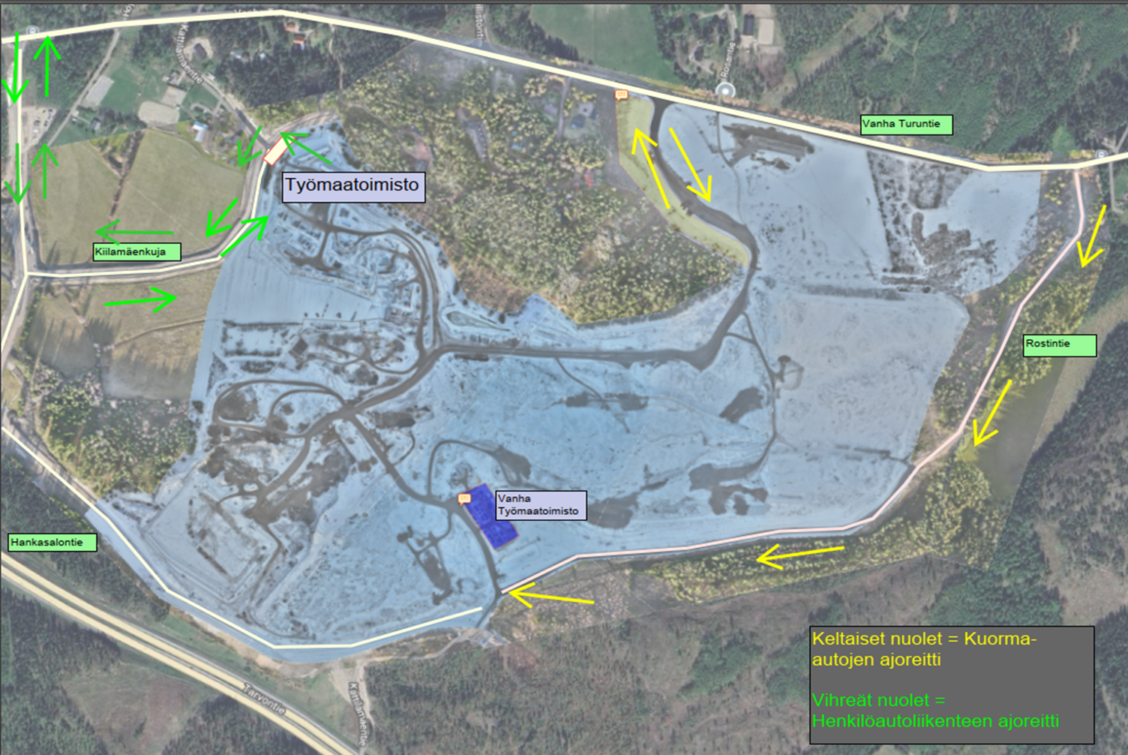

Työalue ja logistiikkareitit on esitetty alla olevassa kuvassa.

Kartta, jossa näkyy Vanhalle Turuntielle rakennettava väliaikainen työmaaliittymä sekä Rostintie. Kuvassa näkyy myös datakeskustontin rajat.

Melu- ja tärinätasoja sekä pölyn leviämistä seurataan

Työmaan aiheuttamaa melua, pölyä ja tärinää seurataan ja rajataan kaikin mahdollisin keinoin rakennusvaiheen ajan. Mikäli raja-arvot melun ja tärinän osalta ylittyvät, työmaa ryhtyy välittömiin toimenpiteisiin tilanteen korjaamiseksi. Sekä työmaateitä että logistiikkareittejä kastellaan tarpeen mukaan pölyn leviämisen ehkäisemiseksi.

Katselmuksia ja mittauksia

Louhintatöitä valvoo ulkopuolinen konsultti, joka on jo katselmoinut lähialueen kiinteistöjä yhdessä kiinteistönomistajien kanssa tärinämallinnukseen perustuen. Katselmuksia sekä tärinämittauksia tehdään tarvittaessa myös projektin aikana. Louhintakonsultti on ennen niitä erikseen yhteydessä niihin kiinteistönomistajiin, joita asia koskee.

Lisäksi projekti tulee tekemään melumittauksia ja kaivojen tarkastusmittauksia, jotta varmistutaan siitä, että melutasot pysyvät turvallisiksi määritettyjen raja-arvojen sisällä ja että kaivojen vedenlaatu ei kärsi maanrakennustöiden vuoksi. Työmaa on ennen niiden suorittamista yhteydessä kiinteistönomistajiin.

Pahoittelemme töistä aiheutuvaa häiriötä!

3.9.2024 Esirakentamistyöt alkavat 4.9. Vihdin datakeskustontilla

Esirakentamistyöt alkavat 4.9. Vihdin datakeskustontilla

Destia aloittaa esirakentamistyöt Microsoftin datakeskustontilla, Vihdin Rostissa, keskiviikkona 4.9.2024. Työt alkavat työmaatoimiston perustamisella sekä työalueen raivauksella ja rajaamisella.  Maanrakennustöiden arvioitu kesto on 9/2024–8/2026. Myöhemmin käynnistyvät työvaiheet sisältävät mm. kaivutöitä, paalutusta, louhintaa, louheenmurskausta ja -ajoa, kallioporausta sekä massanvaihtoa.

Säännöllinen työaikamme on ma–pe klo 6–22, lauantaisin tarvittaessa klo 7–18. Meluavia töitä tehdään vain arkisin. Niiden käynnistymisestä tiedotetaan erikseen myöhemmin koteihin jaettavilla tiedotteilla.

Työmaaliikenne väliaikaisen Rostintien kautta

Alueella tulee liikkumaan huomattava määrä työmaaliikennettä. Logistiikkareitti alueelle kulkee Vanhaa Turuntietä ja väliaikaista Rostintietä pitkin. Kattilamäentietä eikä Hankasalontietä käytetä työmaalogistiikkareittinä. Työmaan käynnistyessä alueelle tulee jatkuva liikenteenohjaus, joka varmistaa alueella liikkuvien turvallisuuden. Työalue ja logistiikkareitti on esitetty alla olevassa kartassa.

Häiriöt pyritään minimoimaan

Työmaan aiheuttamaa melua, pölyä ja tärinää rajataan kaikin mahdollisin keinoin rakennusvaiheen ajan. Työmaa-alueella liikkuminen on turvallisuussyistä ehdottoman kiellettyä. Alue on aidattu ja kameravalvottu.

Destia toimii maanrakennustöiden pääurakoitsijana. Tämän lisäksi alueella ja sen ulkopuolella toimii muita urakoitsijoita.

Seuraa projektin etenemistä

Projektin etenemistä voi seurata Destian verkkosivuilla, osoitteessa destia.fi/vihtidc. Sivulla julkaistaan kaikki työmaatiedotteet sekä kuukausittain yhteenveto työmaan tilanteesta. Microsoftin verkkosivuilta löytyy lisätietoa Vihdin datakeskushankkeesta: https://local.microsoft.com/fi/blog/vihti-project-overview/.  Projektiin voi olla yhteydessä myös sähköpostitse: vihtidc@destia.fi.  Vastaamme viesteihin mahdollisimman pian, pääsääntöisesti arkisin klo 7–15 välisenä aikana.

Kiitämme alueen asukkaita, maanomistajia ja muita sidosryhmiä jo etukäteen hyvästä yhteistyöstä ja toivomme yhteydenottoja matalalla kynnyksellä.

Pahoittelemme töistä aiheutuvaa mahdollista häiriötä!
