Kirkkonummen datakeskustontin esirakentaminen

Tällä sivulla kerrotaan Kirkkonummelle rakennettavan Microsoftin datakeskuksen esirakentamistöistä. Työt sisältävät kaivutöitä, louhintaa, louheenmurskausta ja -ajoa, kallioporausta, paalutusta ja massanvaihtoa. Tervetuloa seuraamaan hankkeen viestintää!

Destia toimii maanrakennustöiden pääurakoitsijana. Tämän lisäksi alueella ja sen ulkopuolella toimii muita urakoitsijoita.

Samanaikaisesti ovat rakenteilla datakeskukset Espooseen ja Vihtiin.

Työmaan aikataulu

Työt tontilla alkoivat maanantaina 21.10.2024. Melua aiheuttavat työt aloitettiin 21.11.2024. Destian työt alueella kestävät tämänhetkisen arvion mukaan loppuvuoteen 2026, meluavat työt saadaan päätökseen kesäkuuhun 2026 mennessä.

Alkuvaiheessa tehtävät työt sisältävät muun muassa työalueen aitaamisen, työmaatoimiston perustamisen ja työmaavesien hallintajärjestelmän rakentamisen. Lisäksi alueella suoritetaan louheenajoa ja -kuormausta, louhintaa (räjäytystöitä), murskausta, kallioporausta ja rikotusta.

Työajat

Säännöllinen työaikamme on arkisin klo 6–22 ja lauantaisin 7–18.

Huomaathan, että vaikka työt alkavat klo 6.00 tai 7.00, osa työntekijöistä saapuu paikan päälle aiemmin. Lumisina talvina aurausta tehdään tarpeen mukaan kellonajasta riippumatta.

Melua aiheuttavien töiden työajat ovat seuraavat:

TyövaiheTyöajatHuomiot
Louhinta (räjäytystyöt)ma–pe klo 8–18, pois lukien arkipyhätRäjäytysten aikaan liikkumista lähialueilla saatetaan rajoittaa.

Ennen räjäytystä soitetaan lyhyt katkonainen äänimerkki. Räjäytyksen jälkeen soitetaan pitkä yhtäjaksoinen äänimerkki.
Murskausma–pe klo 7–22 ja lauantaisin klo 7–18 (tarvittaessa), pois lukien arkipyhät ja pyhäpäivätKesäkaudella 1.6.–31.8. ma–pe klo 7–20, lauantaisin ei murskausta.
Kuljetukset ja kuormauksetma–pe klo 7–22 ja lauantaisin klo 7–18 (tarvittaessa), pois lukien arkipyhät ja pyhäpäivät
Kallioporausma–pe klo 7–21, pois lukien arkipyhät
Rikotusma–pe klo 8–18, pois lukien arkipyhät

Louhinta (räjäytystyöt)

Voit tilata tekstiviesti-ilmoitukset Kirkkonummen työmaan räjäytyksistä puhelimeesi ilmoittamalla puhelinnumerosi tällä lomakkeella: https://forms.microsoft.com/e/bz7nD5PgtC

Työmaa-alueella liikkuminen on kielletty

  • Työmaa-alueella ja koneiden läheisyydessä liikkuminen on ehdottoman kiellettyä turvallisuussyistä
  • Alueella on vartiointi, kameravalvonta ja työmaa on aidattu
  • Toivomme ilmoituksia alueella havaitusta poikkeavasta toiminnasta alueella matalalla kynnyksellä osoitteeseen kirkkonummidc(at)destia.fi

Palaute

Voit antaa palautetta työmaan toiminnasta tai ilmoittaa muita havaintoja sähköpostitse osoitteeseen kirkkonummidc(at)destia.fi. Vastaamme palautteisiin mahdollisimman pian, arkisin klo 7–15 välillä.

Työmaatiedotteet

Kaikki hankkeen tiedotteet julkaistaan täällä. Voit halutessasi liittyä tiedotuslistalle ja saat jatkossa kaikki työmaatiedotteet sähköpostiisi. Tiedotuslistalle voit liittyä tällä lomakkeella: https://forms.microsoft.com/e/UWt3jJYwxL.

27.11.2024 Kirkkonummen datakeskushankkeen esirakentamistöiden loppuvuoden 2024 ja alkuvuoden 2025 aikataulu

Destia Oy on aloittanut työt Kirkkonummen datakeskustontilla 21.10.2024. Melua aiheuttavat työt aloitettiin 21.11.2024. Loppuvuoden 2024 aikana aloitetaan seuraavat työvaiheet:

  • Räjäytystyöt aloitetaan 2.12.2024
  • Murskaustyöt aloitetaan viikkojen 50–51/2024 aikana, riippuen louhintatöiden etenemisestä

Joulukuun aikana tehdään räjäytystöitä (louhintaa), maaleikkausta ja murskausta. Viikolla 52 on joulutauko, jolloin töitä ei tehdä. Työt jatkuvat 30.12.2024 louhinta-, murskaus- ja maaleikkaustöillä.

Työmaan säännöllinen työaika on arkisin klo 6–22. Meluavien töiden aikataulut on esitetty alla.

  • louhinta (räjäytystyöt): ma–pe klo 8–18, pois lukien arkipyhät
  • murskaus: ma–pe klo 7–22 ja lauantaisin klo 7–18 (tarvittaessa), pois lukien arkipyhät ja pyhäpäivät | kesäkaudella 1.6.–31.8. klo 7–20, lauantaisin ei murskausta
  • kuljetukset ja kuormaukset: ma–peklo 7–22 ja lauantaisin klo 7–18 (tarvittaessa), pois lukien arkipyhät ja pyhäpäivät
  • kallioporaus: ma–pe klo 7–21, pois lukien arkipyhät
  • rikotus: ma–pe klo 8–18, pois lukien arkipyhät

Meluavien töiden arvioitu kesto on n. 1,5 vuotta, päättyen viimeistään 6/2026. Kokonaisuudessaan Destian esirakentamistyöt alueella päättyvät vuoden 2026 loppuun mennessä.

Asukkailla on mahdollisuus tilata datakeskushankkeen tekstiviesti-ilmoitukset päivittäisistä räjäytysaikatauluista. Ilmoitukset voit tilata tällä lomakkeella: https://forms.microsoft.com/e/bz7nD5PgtC

Lisäksi voit liittyä työmaan sähköpostitiedotuslistalle tällä lomakkeella: https://forms.microsoft.com/e/UWt3jJYwxL

Pahoittelemme töistä aiheutuvaa häiriötä!

——————————————————

Tidsplan för förberedande arbeten för datacentralprojektet i Kyrkslätt i slutet av 2024 och början av 2025

Destia Oy har påbörjat arbetet på datacentralstomten i Kyrkslätt den 21 oktober 2024. Bullrande arbeten började den 21 november 2024. Under slutet av 2024 kommer följande arbetsfaser att påbörjas:

  • Sprängningsarbeten börjar den 2 december 2024
  • Krossningsarbeten börjar under veckorna 50–51/2024, beroende på hur sprängningsarbetena fortskrider

Under december kommer sprängningsarbeten (bergssprängning), jordskärning och krossning att utföras. Vecka 52 är det jullov, då inga arbeten utförs. Arbetena fortsätter den 30 december 2024 med sprängning, krossning och jordskärning.

Den regelbundna arbetstiden på arbetsplatsen är vardagar kl. 6–22. Tiderna för bullrande arbeten anges nedan:

  • Sprängning (sprängningsarbeten): mån–fre kl. 8–18, exklusive helgdagar
  • Krossning: mån–fre kl. 7–22 och lördagar kl. 7–18 (vid behov), exklusive helgdagar och högtidsdagar | sommartid 1.6.–31.8. kl. 7–20, inga krossningar på lördagar
  • Transporter och lastning: mån–fre kl. 7–22 och lördagar kl. 7–18 (vid behov), exklusive helgdagar och högtidsdagar
  • Bergborrning: mån–fre kl. 7–21, exklusive helgdagar
  • Stenbrytning: mån–fre kl. 8–18, exklusive helgdagar

Den uppskattade varaktigheten för bullrande arbeten är ca 1,5 år, och avslutas senast 6/2026. Destias förberedande arbeten i området avslutas helt i slutet av 2026.

Invånarna har möjlighet att beställa Sms-meddelandena om dagliga sprängningsscheman för datacenterprojektet. Meddelandena kan beställas via detta formulär: https://forms.microsoft.com/e/bz7nD5PgtC

Dessutom kan du gå med i e-postlistan för byggmeddelanden via detta formulär: https://forms.microsoft.com/e/UWt3jJYwxL

Vi beklagar olägenheterna!

15.11.2024 Melua aiheuttavat työvaiheet aloitetaan Kirkkonummen datakeskustontilla 21.11.

Destia aloittaa melua aiheuttavat työt Kirkkonummen datakeskustontilla 21.11.2024. Tehtävät työt sisältävät louhintaa, louheenajoa ja -murskausta, porausta ja rikotusta. Melua aiheuttavien töiden työajat on esitetty alla.

  • louhinta (räjäytystyöt): ma–pe klo 8–18, pois lukien arkipyhät
  • murskaus: ma–pe klo 7–22 ja lauantaisin klo 7–18 (tarvittaessa), pois lukien arkipyhät ja pyhäpäivät | kesäkaudella 1.6.–31.8. klo 7–20, lauantaisin ei murskausta
  • kuljetukset ja kuormaukset: ma–pe klo 7–22 ja lauantaisin klo 7–18 (tarvittaessa), pois lukien arkipyhät ja pyhäpäivät
  • kallioporaus: ma–pe klo 7–21, pois lukien arkipyhät
  • rikotus: ma–pe klo 8–18, pois lukien arkipyhät

Muiden kuin melua aiheuttavien töiden säännöllinen työaika on arkisin klo 6–22 ja lauantaisin klo 7–18 (tarvittaessa). Sunnuntaisin ei lähtökohtaisesti tehdä töitä. Melua aiheuttavien työvaiheiden kesto on noin 1,5 vuotta.

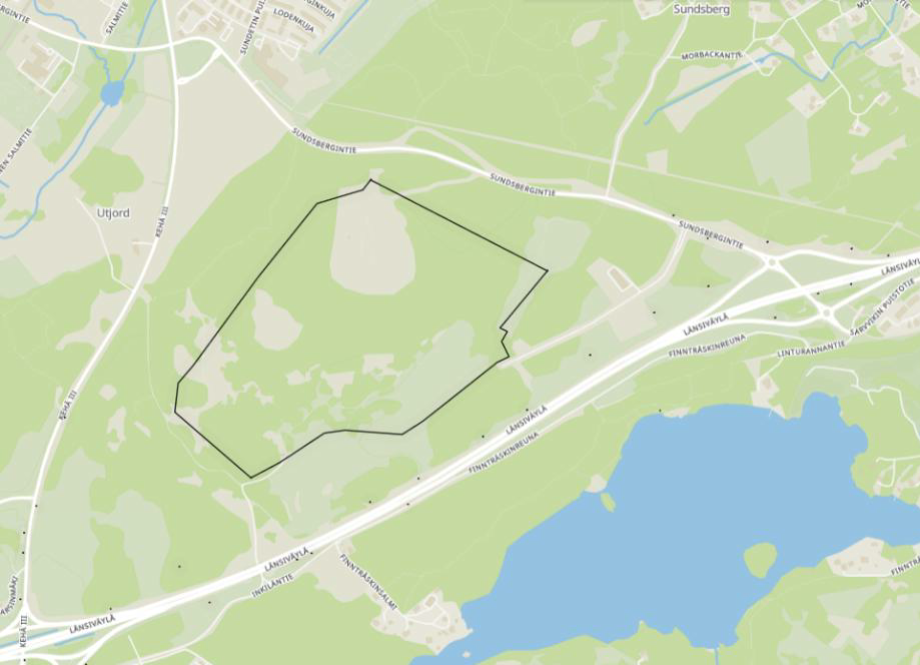

Alueella liikkuu jatkossa huomattava määrä työmaaliikennettä. Raskas työmaaliikenne kulkee tontilta Sundsbergintietä etelään Länsiväylän (Kt 51) eritasoliittymään. Liikenne ei suuntaudu Masalaan. Työmaa-alueen rajat on esitetty yllä olevassa kuvassa.

Tilaa räjäytysilmoitustekstiviestit ja liity hankkeen sähköpostitiedotuslistalle

Asukkailla on mahdollisuus tilata Kirkkonummen datakeskushankkeen tekstiviesti-ilmoitukset päivittäisistä räjäytysaikatauluista. Ilmoitukset voit tilata tällä lomakkeella: https://forms.microsoft.com/e/bz7nD5PgtC

Lisäksi voit liittyä työmaan sähköpostitiedotuslistalle tällä lomakkeella: https://forms.microsoft.com/e/UWt3jJYwxL

Pahoittelemme töistä aiheutuvaa häiriötä!

18.10.2024 Työt Kirkkonummen datakeskustontilla alkavat ma 21.10.

Työt Kirkkonummen datakeskustontilla alkavat ma 21.10.

Kirkkonummen datakeskustontilla aloitetaan maarakentamistöiden valmistelevat työt maanantaina 21.10. Destia toimii maanrakennustöiden pääurakoitsijana. Tämän lisäksi alueella ja sen ulkopuolella toimii muita urakoitsijoita. Kirkkonummen maanrakennustöiden on arvioitu valmistuvan vuoden 2026 ensimmäisellä puoliskolla.

Työt käynnistyvät vaiheittain

Alkuvaiheessa tehtävät työt sisältävät työmaateiden ja työmaavesien hallintajärjestelmien rakentamista, työalueen aitaamisen sekä työmaatoimiston perustamisen. Myöhemmin loppusyksyn 2024 aikana aloitetaan työvaiheet, joista saattaa aiheutua melua lähiympäristöön. Näiden aloituksesta lähialueen asukkaita tiedotetaan erikseen kiinteistökohtaisesti sekä hankkeen verkkosivulla.

Raskas työmaaliikenne kulkee tontilta Sundsbergintietä etelään Länsiväylän (Kt 51) eritasoliittymään. Raskas liikenne ei suuntaudu Masalaan. Työmaa-alueen rajat on esitetty alla olevassa kuvassa.

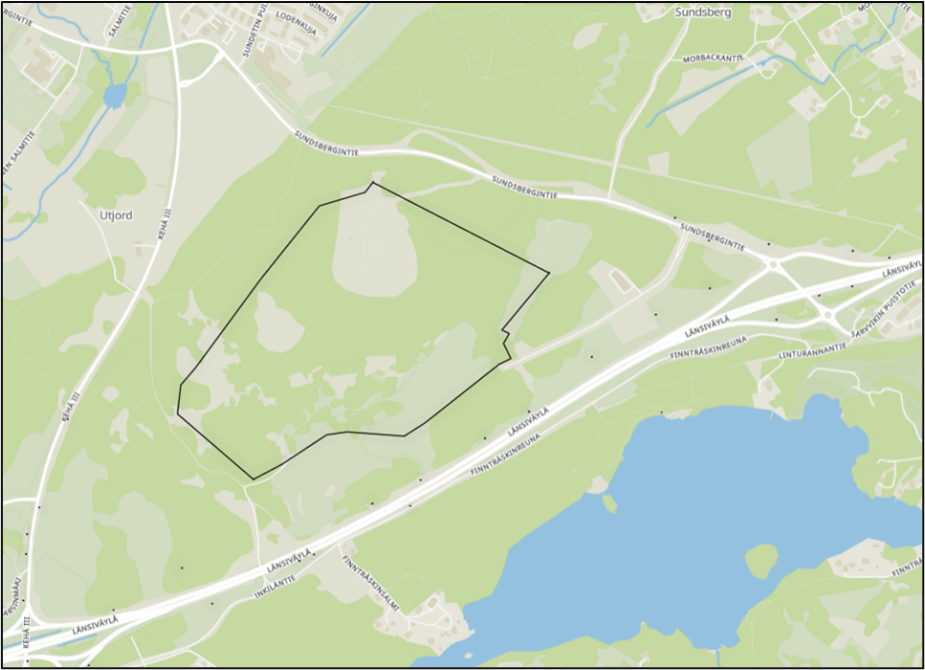

Kirkkonummen työmaa-alueen rajat.

Seuraa projektin etenemistä

Projektin etenemistä voi seurata Destian verkkosivuilla, osoitteessa destia.fi/kirkkonummidc. Sivulla julkaistaan kaikki työmaatiedotteet sekä kuukausittain yhteenveto työmaan tilanteesta. Microsoftin verkkosivuilta löytyy lisätietoa Suomen datakeskushankkeesta: aka.ms/suomidc

Projektiin voi olla yhteydessä myös sähköpostitse: kirkkonummidc(at)destia.fi.  Vastaamme viesteihin mahdollisimman pian, pääsääntöisesti arkisin klo 7–15 välisenä aikana.

Töiden käynnistyttyä jaamme kiinteistökohtaiset tiedotteet n. 800 metrin etäisyydellä työmaasta sijaitseviin kohteisiin. Lähialueen asukkailla on mahdollisuus tilata hankkeen työmaatiedotteet sähköpostitse ilmoittamalla yhteystiedot tällä lomakkeella: https://forms.microsoft.com/e/UWt3jJYwxL

Toivomme yhteydenottoja matalalla kynnyksellä.

Pahoittelemme töistä aiheutuvaa häiriötä!
