Tervetuloa seuraamaan 400 kV maakaapelin rakennusurakan viestintää. Urakassa rakennetaan kaapeliyhteys Espoosta Fingridin sähköasemalta Kirkkonummen Kolabackeniin rakennettavan datakeskuksen välille. Kaapeliyhteys on pituudeltaan noin 8,5 kilometriä.
Kaapeliurakan tilaaja on Microsoft ja urakoitsija Destia.
400 kV kaapeliurakka liittyy Uudellemaalle rakennettavaan Microsoftin datakeskuskokonaisuuteen. Destia toteuttaa myös tähän kokonaisuuteen liittyvän 110 kV-kaapeliurakan Kirkkonummella.
Työt alkavat kesäkuussa 2024 ja urakan rakennustyöt valmistuvat elokuussa 2026. Työvaiheista ja työajoista tiedotamme tarkemmin ennen työvaiheiden aloitusta tällä sivustolla.
Työmaa-alueella liikkuminen on kielletty ja alue on vartioitu
Huomaattehan, että työmaa-alueen vierellä ja koneiden läheisyydessä liikkuminen on turvallisuussyistä ehdottomasti kielletty!
Työmaa-alueella on kameravalvonta ja vartiointia
Voitte ilmoittaa meille havaitsemastanne työmaatoiminnasta poikkeavasta liikehdinnästä työmaa-alueella
Työajat meluluvan mukaisesti:
Louhintaa sekä kivien rikotusta ja kuormaamista tehdään arkisin klo 7–18.
Kallioporausta tehdään arkisin klo 7–18.
Kaivuutyötä tehdään arkisin klo 7–18.
Yhteystiedot
Kysymyksiä ja palautetta voi lähettää sähköpostiosoitteeseen kaapeliurakka400@destia.fi.
Lisätietoja saa soittamalla hankkeen infonumeroon 040 441 1471, (arkisin klo 7.00–17.00). Voit jättää myös viestin, niin otamme teihin yhteyttä.
Työmaatiedotteet
Tästä näet kaikki urakan työmaatiedotteet. Uusin tiedote on ylimpänä ja klikkaamalla oikealla olevaa väkästä voit avata koko tiedotteen auki.
13.1.2025 Tulevat työt 400 kV hankkeella
Työt Järvikylässä
Järvikylässä työt ovat edenneet hyvin ja jäljellä on maanrakennuksen ennallistamistyöt. Osa töistä voidaan tehdä talviaikaan, mutta osa ennallistamistöistä jää kevääseen.
Työt Kehä III:n alueella sekä Masalassa
Työmaateiden teko Masalantien varteen, työt käynnistyvät vk 3/2025.
Kehä 3:n vieressä tullaan tekemään alitusporaustöitä, samoin kuin radan varressa. Kaapelinveto alueella jatkuu maaliskuussa 2025.
Masalassa työt jatkuvat alitusporauksella radan varressa alkaen vk 3/2025.
Luoman alueen alitusporaukset lähtevät käyntiin tammi-helmikuun vaihteessa.
Pahoittelemme työstä aiheutuvaa haittaa! Kysymyksiä voitte lähettää meille sähköpostitse: kaapeliurakka400@destia.fi. Lisätietoja töiden etenemisestä: puh. 040-441 1471 (arkisin klo 7 – 17). Huom! Työmaa-alueella on kameravalvonta sekä vartiointi 24/7.
Arbetena i Träskby
I Träskby har arbetet fortskridit väl och det finns kvar restaureringsarbetet av området. En del av arbetet kan göras vintertid, men en del av restaureringsarbetet kommer att pågå till våren.
Arbetena bredvid Kehä III och i Masala
Byggande av arbetsvägar nära Masalantie, arbetet startar veckan 3/2025.
Arbetet med riktningsborrning fortsätter längs banan i Masala samt bredvid Ring 3.
Kabeldragning i området kommer att fortsätta i mars 2025.
Riktningsborrning i Luoma området startar i månadsskiftet januari-februari 2025.
Vi ber om ursäkt för de olägenheter som arbetet medför! Frågorna kan ni skicka oss per e-post: kaapeliurakka400@destia.fi. Ytterligare uppgifter om arbetets framskridande tfn 040-441 1471 (vardagar kl 7-17). Obs! Arbetsplatserna har kameraövervakning och bevakning 24/7.
19.12. Joulukuun työt
Työt Järvikylässä
Järvikylässä työt ovat edenneet hyvin ja jäljellä on vähän maanrakennustöitä sekä alueen ennallistamistyöt. Osa töistä voidaan tehdä talviaikaan, mutta osa ennallistamistöistä jää kevääseen.
Työt Kehä III:n alueella sekä Masalassa
Kehä 3:n vieressä tullaan tekemään alitusporaustöitä, samoin kuin radanvarressa. Kaapelinveto alueella jatkuu maaliskuussa 2025.
Masalassa työt jatkuvat alitusporauksella radan varressa.
Salmitie avataan liikenteelle 20.12.2024
Pahoittelemme työstä aiheutuvaa haittaa! Kysymyksiä voitte lähettää meille sähköpostitse: kaapeliurakka400@destia.fi. Lisätietoja töiden etenemisestä: puh. 040-441 1471 (arkisin klo 7 – 17). Huom! Työmaa-alueella on kameravalvonta sekä vartiointi 24/7.
Arbetena i Träskby
I Träskby har arbetet fortskridit väl och det finns lite markarbeten kvar och restaureringsarbetet av området. En del av arbetet kan göras vintertid, men en del restaureringsarbetet kommer att pågå till våren.
Arbetena bredvid Kehä III och i Masala
Riktningsborrning kommer att göras bredvid Kehä 3, samt sidan av järnväg. Kabeldragning i området kommer att fortsätta i mars 2025.
Arbetet med riktningsborrning fortsätter längs banan i Masala.
Salmitie öppnas för trafik den 20 december 2024.
Vi ber om ursäkt för de olägenheter som arbetet medför! Frågorna kan ni skicka oss per e-post: kaapeliurakka400@destia.fi. Ytterligare uppgifter om arbetets framskridande tfn 040-441 1471 (vardagar kl 7-17). Obs! Arbetsplatserna har kameraövervakning och bevakning 24/7.
1.11. Marraskuun työt
Työt Järvikylässä
Lapinkyläntien ja Mankinjoen välisellä alueella
kaapelinvetotyöt
Lapinkyläntien ja Järvikyläntien risteysalue
putkitus ja kaapelinveto
Lapinkyläntien eteläpuolella
kaapelinvetotyöt
avokaivuu ja putkitustyöt Mankin Nesteen luona
Työt Masalassa
Masalan alue
kaapelinvetotyöt
putkitustyöt
työmaatien teko lähellä Kehänreunaa
alustavat työt radan alitukseen
Työt Lapinkyläntien, Mankintien ja Kehä III:n alueella
Mankinkujan ja Lapinkyläntien alue
putkitukset käynnissä
Kehä III:n vieressä suuntaporaukset käynnissä
Kehä III:n alitustyöt
Arbetena i Träskby
Området mellan Lappbölevägen och Mankån
kabeldragning
Korsningen mellan Lappbölevägen och Träskbyvägen
installering av röret och kabeldragning
Södra sidan av Lappbölevägen
jordgrävning, installering av röret samt kabeldragning
Arbetena i Masala
Området i Masala
kabeldragning
installering av röret
byggande av arbetsväg närä Kehänreuna
förberedande arbeten för riktningsborrning under järnväg
Arbetena i Mankinkuja, Lapinkyläntie och Kehä III området
Området i Mankinkuja och Lapinkyläntie
riktningsborrning under Mankinkuja, samt brevid Kehä III
installering av inner röret (riktningsborrning)
hammerborrning under Kehä III
9.10. Työt viikoilla 41-43/2024
Työt Järvikylässä viikoilla 41-43/2024
Lapinkyläntien ja Mankinjoen välisellä alueella
putkitus ja täyttötöitä
Lapinkyläntien ja Järvikyläntien risteysalue
tien alittavaa alitusporausta tehdään vielä jonkin aikaa
Lapinkyläntien eteläpuolella
kaivuu-, putki- sekä täyttötyöt käynnissä
Työt Masalassa viikoilla 41-43/2024
Masalan alue
kaivuu-, putki- sekä täyttötyöt Salmitiellä
Kolabackenin alueella Kehä III:n alitus
Työt Lapinkyläntien ja Mankintien alueella viikoilla 41-43/2024
Mankinkujan ja Lapinkyläntien alue
työmaateiden tekoa
Mankintien alituksen suuntaporaus

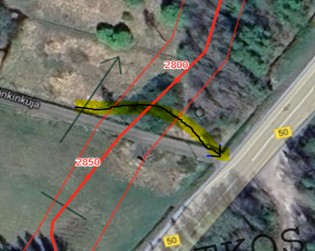

Mankinkujan suuntaporaus käynnissä
Kehä III:n vieressä suuntaporaukset käynnissä
Kehä III:n alituksen valmistelevat työt käynnissä
Arbetena i Träskby veckorna 41-43/2024
Området mellan Lappbölevägen och Mankån
jordgrävning, installering av röret
Korsningen mellan Lappbölevägen och Träskbyvägen
riktningsborrning görs några veckor till
Södra sidan av Lappbölevägen
jordgrävning, installering av röret
Arbetena i Masala veckorna 41-43/2024
Området i Masala
jordgrävning, rörinstallering i Salmitie
förberedande arbeten för riktningsborrning under Kehä III, i Kolabacken
Arbetena i Mankinkuja och Lapinkyläntie veckorna 41-43/2024
Området i Mankinkuja och Lapinkyläntie
byggande av arbetsvägar
riktningsborrning under Mankintie
riktningsborrning under Mankinkuja, samt brevid Kehä III
förberedande arbeten för riktningsborrning under Kehä III
16.9. Työt viikoilla 38-40/2024
Työt Järvikylässä viikoilla 38-40/2024
Lapinkyläntien ja Mankinjoen välisellä alueella
putkitus ja täyttötöitä
Lapinkyläntien ja Järvikyläntien risteysalue
tien alittavaa vasaraporausta tehdään arkisin klo 7- 18 viikolle 38/2024 asti
Lapinkyläntien eteläpuolella
kaivuu-, putki- sekä täyttötyöt käynnissä
suuntaporausta
Työt Masalassa viikoilla 38-40/2024
Masalan alue
kaivuu-, putki- sekä täyttötyöt Salmitiellä
suuntaporaus Göletin alitse valmistuu viikolla 38
Työt Lapinkyläntien ja Mankintien alueella viikoilla 38-40/2024
Mankinkujan ja Lapinkyläntien alue
työmaateiden tekoa
Mankintien alituksen suuntaporaus
Mankinkujan suuntaporauksen valmistelevat työt
Arbetena i Träskby veckorna 38-40/2024
Området mellan Lappbölevägen och Mankån
jordgrävning, installering av röret
Korsningen mellan Lappbölevägen och Träskbyvägen
hammarborrning görs på vardagar kl. 7–18 tills veckan 38/2024
Södra sidan av Lappbölevägen
jordgrävning, installering av röret
riktningsborrning
Arbetena i Masala veckorna 38-40/2024
Området i Masala
jordgrävning, rörinstallering i Masala station området samt i Salmitie
riktningsborrning under Gölet, färdigt under veckan 38/2024
Arbetena i Mankinkuja och Lapinkyläntie veckorna 38-40/2024
Området i Mankinkuja och Lapinkyläntie
byggande av arbetsvägar
riktningsborrning under Mankintie
förberedande arbeten för riktningsborrning i Mankinkuja
28.8. Työt viikoilla 36-37/2024
Työt Järvikylässä viikoilla 36 – 37/2024
Lapinkyläntien ja Mankinjoen välisellä alueella
putkitus ja täyttötöitä
Lapinkyläntien ja Järvikyläntien risteysalue
tien alittavaa vasaraporausta tehdään arkisin klo 7-18 viikolle 37/2024 asti.
Lapinkyläntien eteläpuolella
kaivuutöitä
suuntaporausta
Työt Masalassa viikoilla 36 – 37/2024
Masalan alue
kaivuutöitä Salmitiellä
suuntaporaus Göletin alitse
putkenvetoa Masalan aseman alueella
Salmitien putki- ja maatyöt
Työt Lapinkyläntien ja Mankintien alueella viikoilla 36 – 37/2024
Mankinkujan ja Lapinkyläntien alue
työmaateiden tekoa
alustavia töitä suuntaporausta varten
mahdollisesti puiden/pensaiden poistoa
8.8. Elokuun työt
Työt Järvikylässä viikoilla 33 – 35/2024
Lapinkyläntien ja Mankinjoen välisellä alueella
viikolla 33 jatkuu kallioporaus sekä louhinta ja kivien kuormaaminen, työt tehdään arkisin klo 7-18, louhinnat saatetaan loppuun viikon 34 aikana
Lapinkyläntien ja Järvikyläntien risteysalue
alitusporauksen valmistelevia töitä viikolla 33 alkavaa vasaraporausta tehdään arkisin klo 7-18
Lapinkyläntien eteläpuolella
kaivuutöitä
suuntaporauksen valmistelevia töitä
Työt Masalassa viikoilla 33 – 35/2024
Masalan alue
kaivuutöitä Salmitiellä
suuntaporaus Göletin alitse
putkenvetoa Masalan aseman alueella
Pahoittelemme työstä aiheutuvaa haittaa! Olettehan yhteydessä meihin kaikissa kysymyksissänne urakkaan liittyen.
Huom! Mikäli haluatte kuukausittain tietoa etenemästä, ilmoitattehan yllä olevaan sähköpostiimme yhteystietonne, niin saamme teidät sähköpostitiedotuksen piiriin.
Julkaisemme ajankohtaisia tiedotteita tällä hankesivulla.
HUOM! Mikäli haluatte kuukausittain tietoa etenemästä, ilmoitattehan yllä olevaan sähköpostiimme yhteystietonne, niin saamme teidät sähköpostitiedotuksen piiriin
Läs mer om Microsofts datacentralprojekt här: aka.ms/SuomiDC
Ytterligare uppgifter om arbetets framskridande tfn 040-441 1471 (vardagar kl 7-17)
Obs! Arbetsplatserna har kameraövervakning och bevakning 24/7
Viikot 28 ja 29 / Veckor 28 och 29
Työmaateiden rakentamista sekä työmaa-alueiden rakentamista ja aitaamista Järvikylä, Espoo / Byggande av arbetsvägar och arbetsområde, stängsel av arbetsområde i Järvikylä, Espoo
Puiden kaatoa sekä avolouhintaa Järvikylässä / Trädfällning och dagbrottsbrytning i Järvikylä
Työmaateiden rakentamista sekä työmaa-alueiden rakentamista ja aitaamista Salmitie, Masala / Byggande av arbetsvägar och arbetsområde, stängsel av arbetsområde i Salmitie, Masala
6.6. Rakentaminen alkamassa
Maakaapelihankkeen rakennustyöt ovat alkamassa viikon 24 aikana. Työt alkavat työmaateiden teolla ensin Kehä III:n varteen Kolabackenin alueelle. Sen jälkeen työmaateiden teko jatkuu Järvikylän risteyksessä. Huomaattehan, että työmaa-alueen vierellä ja koneiden läheisyydessä liikkuminen on turvallisuussyistä ehdottomasti kielletty! Myös linjalle rakennetuilla väliaikaisilla työmaateillä liikkuminen on ehdottomasti kielletty. Olettehan yhteydessä kaapeliurakka400@destia.fi, mikäli ilmenee kysymyksiä.
